資材計画

日程再計画

Regeneration リジェネレーション

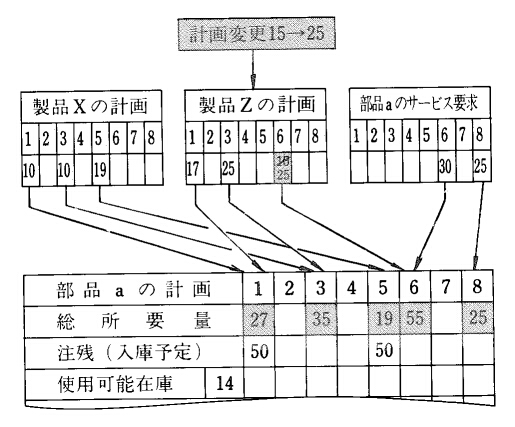

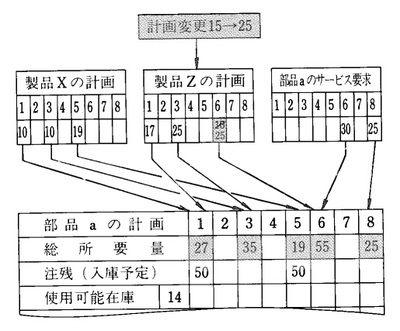

MRPの運用方法には、前回の計画に対する変更分のみを入力する方法と、毎回すべての生産計画を入力するやり方の2通りがある。前者は、正味変更といわれ、後者を日程再計画と呼ぶ。日程再計画はリジェネレーションなどとも称され、前回立案した計画をまったく白紙にもどして、もう1度すべての生産計画を入力してMRPを実行する方法である。たとえば、図の例では、前回の生産計画と異なる部分は、製品Zの期間6の所要量が15個から25個に変更になっただけである。しかし、日程再計画では、この所要量を25個に直してすべての生産計画を新たに入力する。
このやり方は、運用方法が比較的手軽なことから、多くの企業が採用している。また、このやり方は生産計画のすべてを対象として再度やり直すため、前回の間違いが累積されず、維持するデータ量が少なくて済む反面、1回当たりのMRPにかなり多くの処理時間を費やすことになる。したがって、MRPの運用サイクルは、週単位のような比較的長い期間がとられることが多い。
